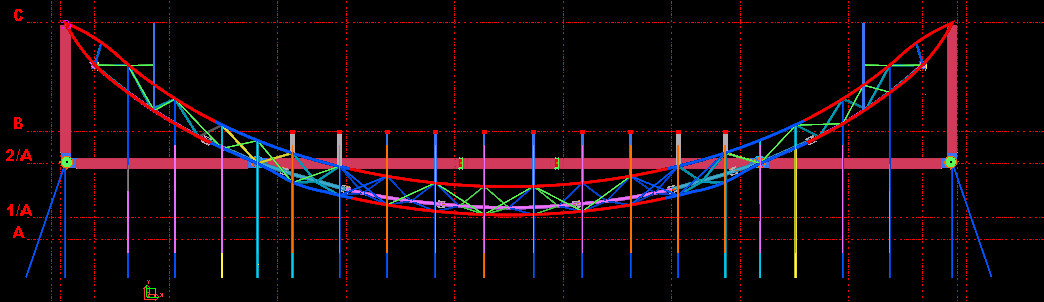

本工程位于湖北省荊州市紀南生態文化旅游區紀南鎮洪圣村長湖(廟湖)北岸。國際會議中心為鋼筋混凝土框架結構,大廳屋面為鋼結構桁架,前廳為倒三角弧形桁架,桁架上部為鋼結構屋架。模型效果圖如下:





本工程制作及施工難點都集中在弧形桁架上。本工程在加工制作前,做了詳細的施工方案,經專家論證后嚴格按照施工方案加工制作及安裝。按照既定施工方案,此弧形桁架分三段制作和吊裝。弧形桁架總長75米,最大弧高16米。

一、 加工制作

      此弧形鋼桁架為倒三角形截面,桁架上弦為水平結構。因此,我司在工廠加工時采取反裝模式,桁架整體預拼裝保證桁架線型及端口的匹配度。



兩端桁架高度超6米,構件無法整體運輸。工廠在整體拼裝焊接完畢后,將腹桿從中間斷開,分段運輸至工地。三個吊裝段均長26米,超長無法運輸,工廠將每個吊裝段一份為二,現場拼裝焊接后按三個吊裝段吊裝。

二、現場拼裝焊接

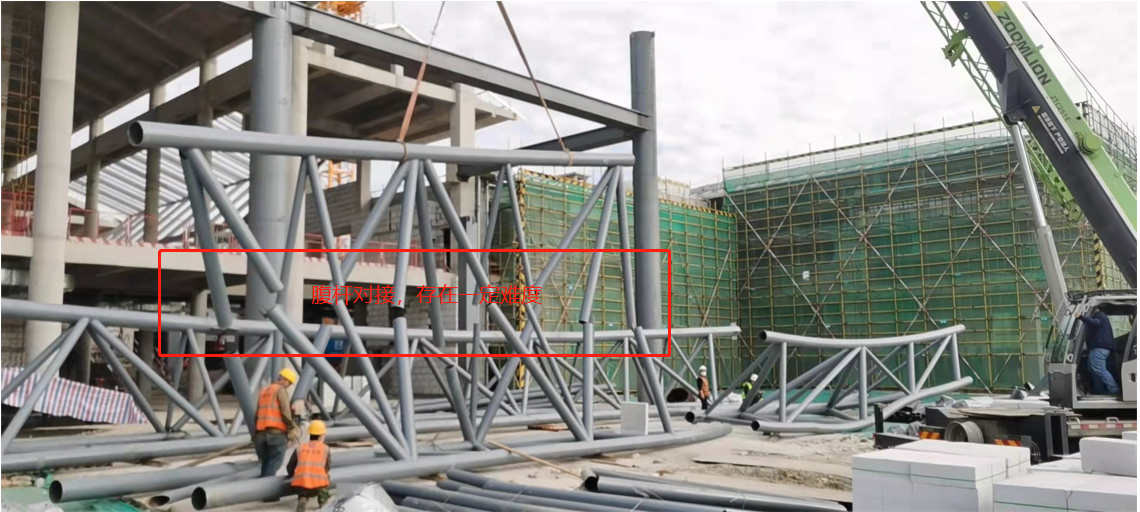

     因中間段桁架完全懸空,在吊裝前需制作安裝胎架,保證吊裝安全。

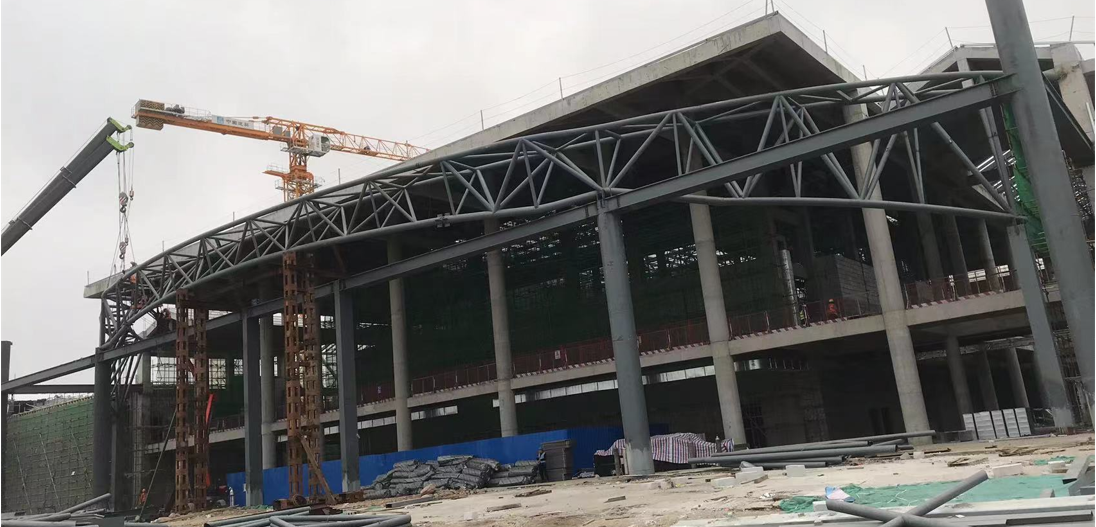

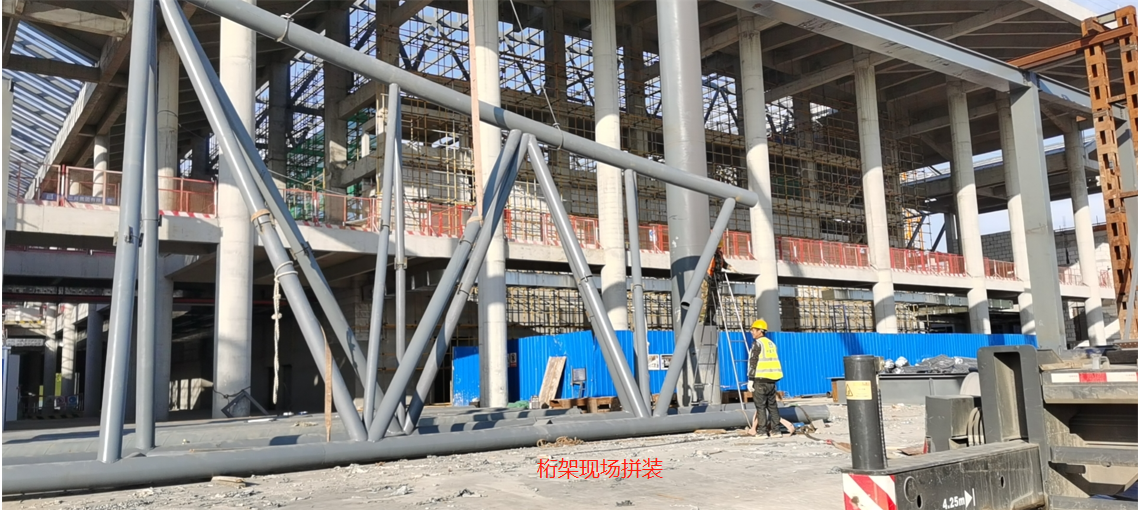

 工廠將構件運輸至現場后,按照工廠制作的方式先拼裝成三個吊裝段,然后吊裝。桁架現場拼裝圖:

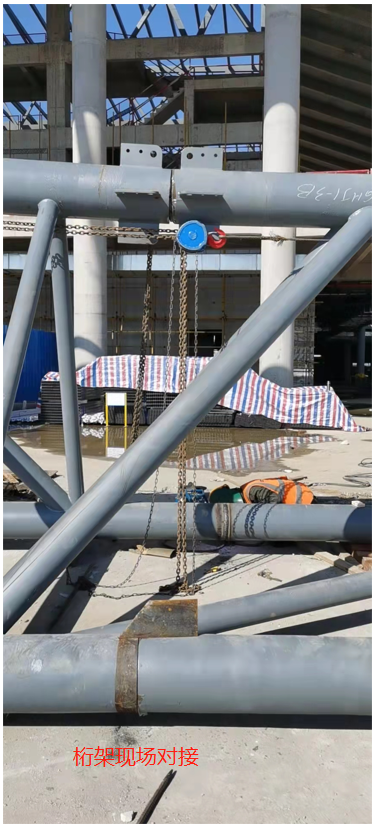

 桁架現場對接圖:





經過廠內預拼,現場對接匹配比較順利,沒有出現較大的端口錯邊。桁架線型及長度均無較大誤差。

三、吊裝

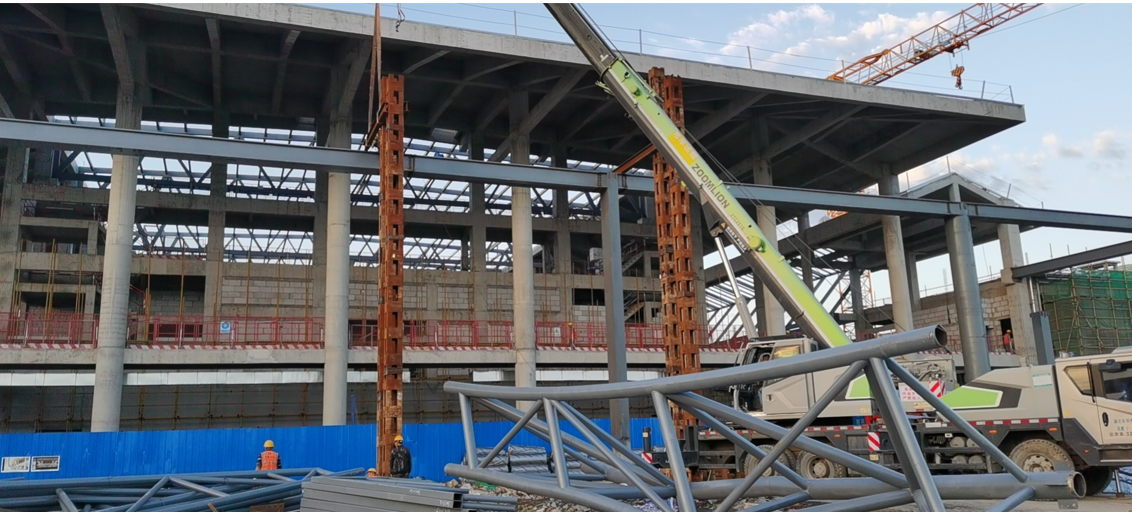

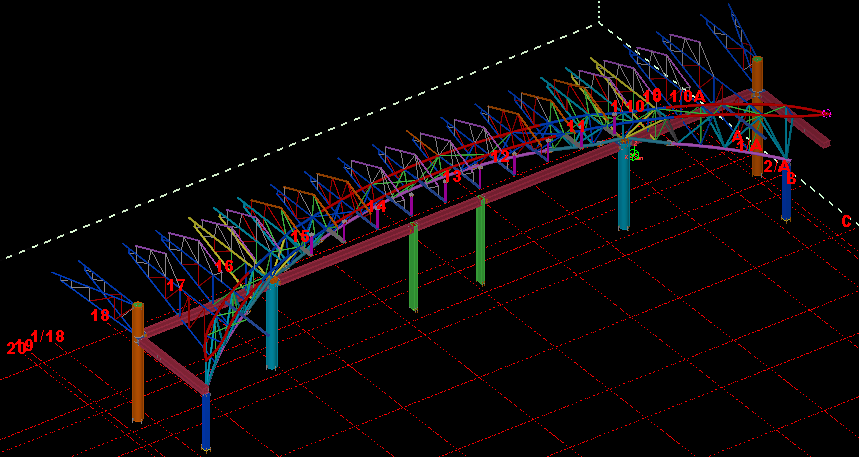

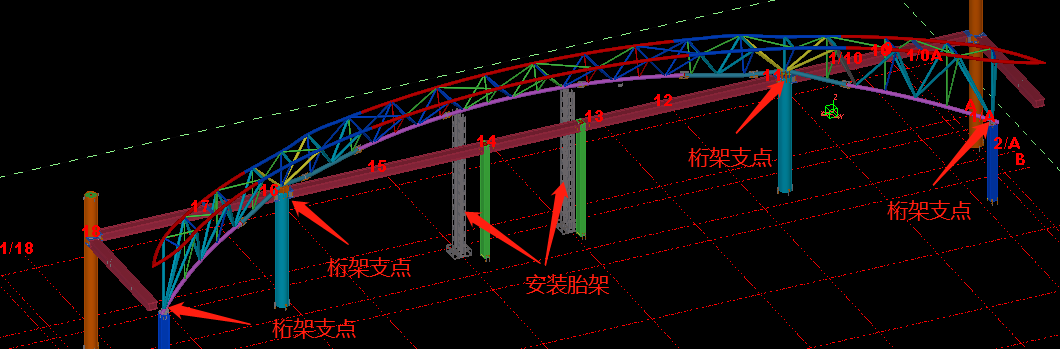

     桁架總長75米,整個桁架只有4個支點,中間有約30米桁架完全懸空,為保證吊裝安全預先制作安裝了格構柱胎架:

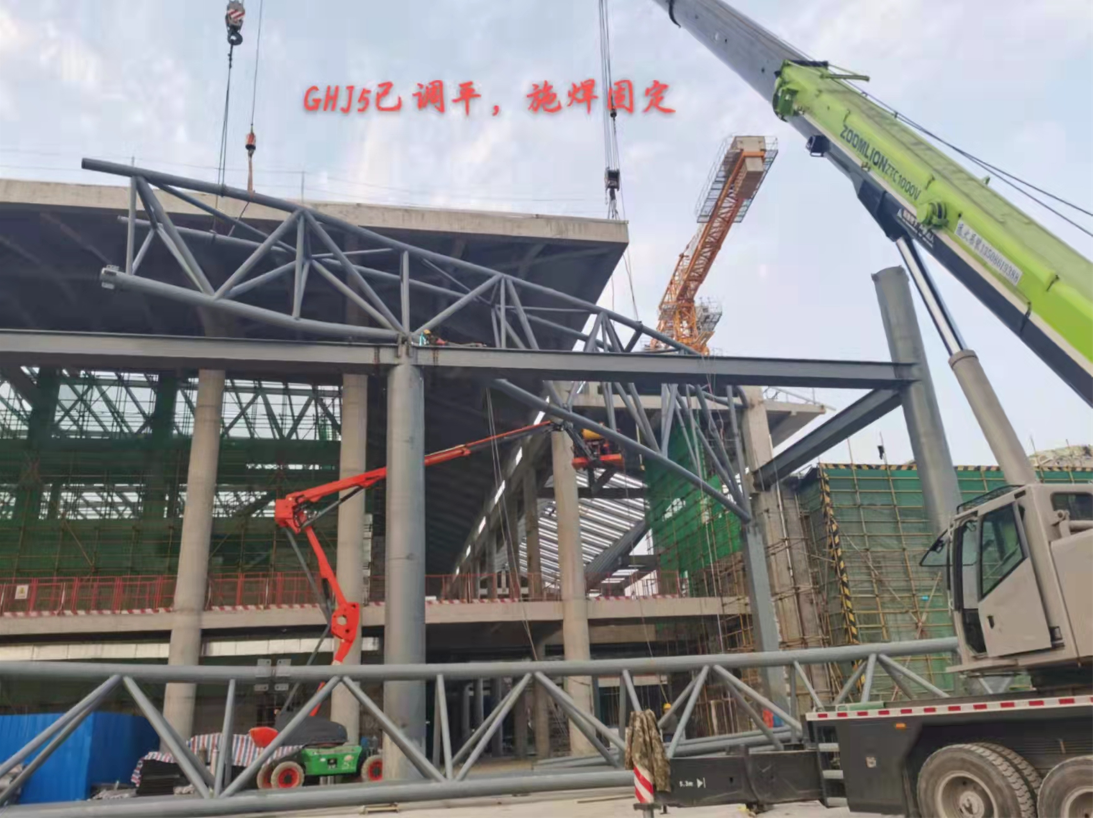

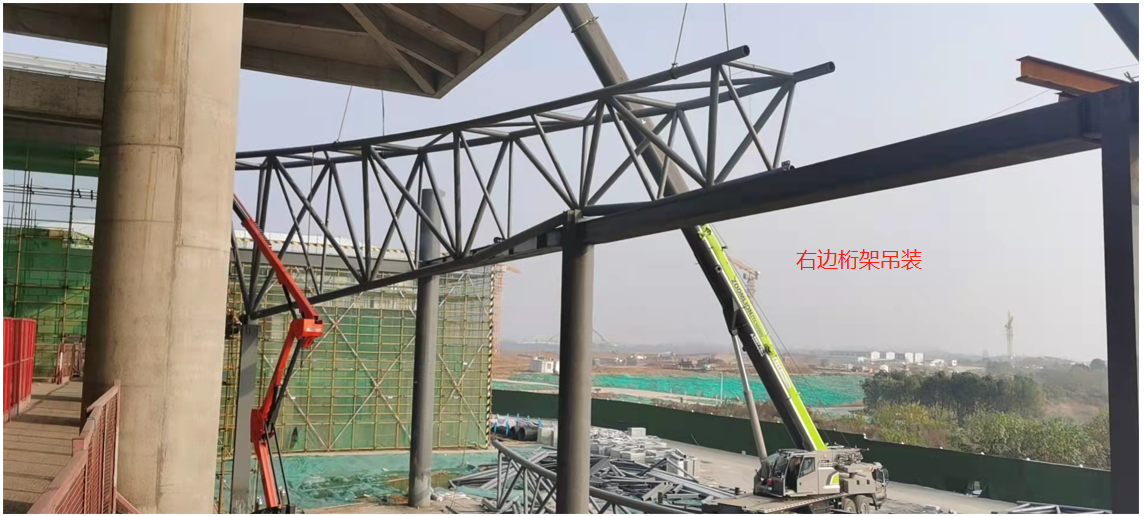

按照施工方案,先吊裝兩端桁架,在吊裝中間段桁架

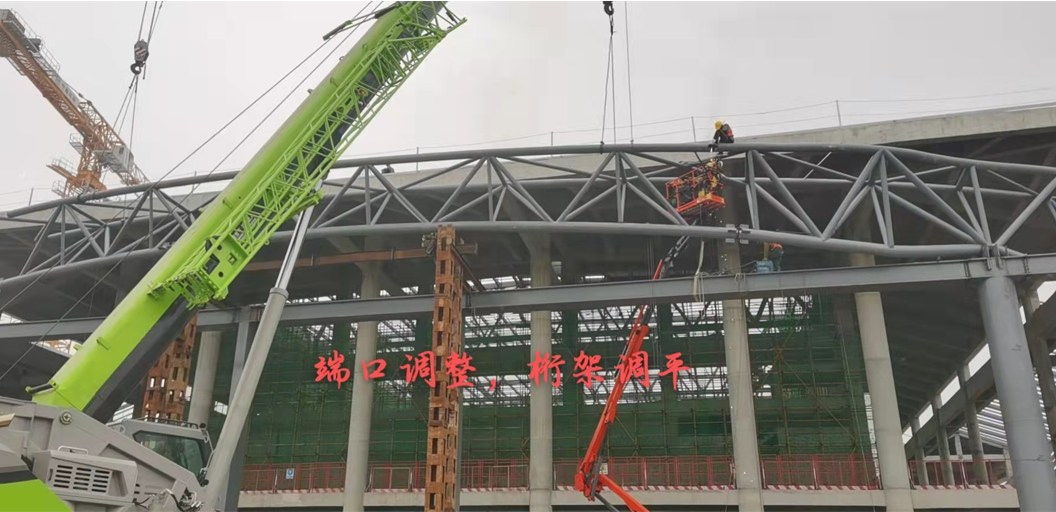

桁架支點安裝到位,端口定位尺寸在誤差范圍內,標高誤差±10mm之內。

中間段桁架吊裝



桁架吊裝完后整體圖



   至此,本工程難度最大的部分吊裝順利完成!

聯系信息

免費服務熱線:
027-82288589

0713-6051888

聯系方式



辦公地址:武漢市江岸區黃浦大街88號黃浦東宮B座18樓

工廠地址:湖北省團風城北工業園

郵箱:fxgg@fxgg.cn

在線留言

留言應用名稱:
客戶留言
描述:
驗證碼

湖北福鑫重型鋼結構工程股份有限公司     鄂ICP備19030726號   網站建設:中企動力 武漢二分
